Wat er gebeurt tussen uw statiegeld en uw container

● 2026-09-23 ● - ● Laat een bericht achter
Sealock produceert waterdichte tassen voor OEM- en groothandelsafnemers in fabrieken in China en Vietnam, waarbij de bulkproductie 30 tot 45 dagen na goedkeuring van het monster loopt. Het meeste inkoopadvies gaat over het kiezen van een fabriek en het inspecteren van goederen vóór verzending. De weken ertussen krijgen bijna geen aandacht, en daarom besteden kopers deze tijd aan het sturen van 'een update?' e-mails en in ruil daarvoor "de productie verloopt goed". Hierin wordt uiteengezet wat er feitelijk gebeurt in die weken, welke mijlpalen moeten worden bijgehouden en de vragen die echte antwoorden opleveren.


1. De slechtste dag om een ​​vertraging te ontdekken

Er is een eenvoudig principe dat de moeite waard is om een ​​volggewoonte op te bouwen: het slechtste moment om erachter te komen dat een bestelling te laat is, is de dag waarop de fabriek oorspronkelijk beloofde de bestelling af te ronden. Tegen die tijd is de vracht geboekt, zijn de klanten op de hoogte gebracht en zijn er al voorraadplannen gebouwd op een datum die niet meer bestaat.

Bij tracking gaat het niet om het verzenden van meer berichten. Het gaat erom vooraf af te spreken welke controlepunten worden bevestigd, zodat een slip in week twee zich in week twee voordoet in plaats van in week zes. Een fabriek die echt op schema ligt, vindt dit gemakkelijk. Een die zich verzet tegen specifieke mijlpaalbevestiging, vertelt u iets voordat er enige vertraging optreedt.

2. De vijf mijlpalen die de moeite waard zijn om te bevestigen

In plaats van te vragen wanneer goederen worden verzonden, kunt u de voortgang in elke fase volgen. Bij een bestelling van een waterdichte tas zijn de betekenisvolle controlepunten:

Mijlpaal Wat het bevestigt Bewijs op te vragen
Materialen zijn aangekomen en geïnspecteerd Stof, ritsen, hardware in huis en IQC passerend Foto's van de rollen en hardware met de bestelreferentie; bevestiging van schaduw volgens de goedgekeurde norm
Het snijden is begonnen Panelen worden gesneden volgens het goedgekeurde patroon Lijnfoto's; bevestiging dat de patroonversie overeenkomt met het goedgekeurde monster
Eerste artikel goedgekeurd De eerste productie-eenheid komt overeen met het goudmonster Foto's of een verzonden eerste artikeleenheid; lasafpeltestresultaat vanaf het begin van de run
Productie voltooid Aantal klaar, vóór verpakking Tel bevestigingen en in-line QC-records
Inspectie geslaagd Goederen gecontroleerd aan de hand van de overeengekomen AQL en tests Inspectierapport: het document waaraan de saldobetaling is gekoppeld

De waarde van het benoemen hiervan bij de orderbevestiging in plaats van halverwege de productie is dat er aan elk een datum is gekoppeld. Een gemiste mijlpaal wordt dan meteen zichtbaar en wordt niet stilletjes in de planning opgenomen.

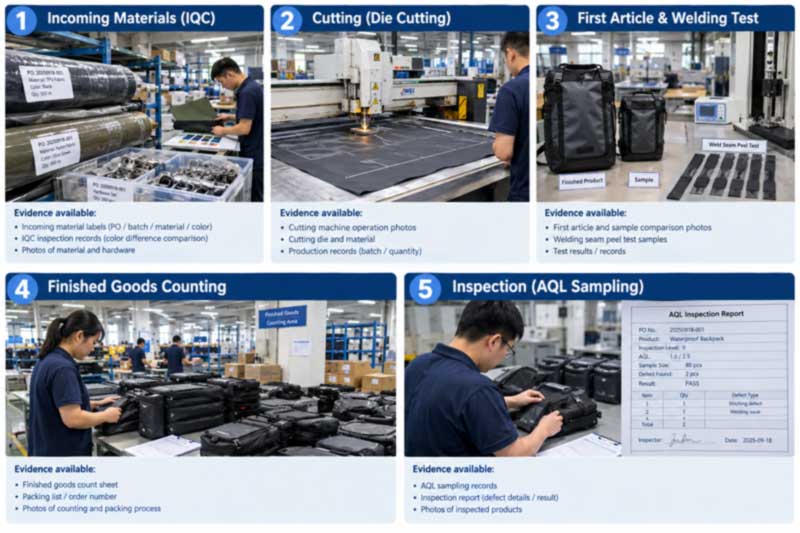

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Figuur 1: Elk van de vijf knooppunten komt overeen met een ophaalbaar bewijsstuk. Door ze op te nemen in de orderbevestiging worden vertragingen geïdentificeerd in de week waarin ze zich voordoen.

3. Stel specifieke vragen en ontvang specifieke antwoorden

Dit is de nuttigste gewoonte die een koper kan aannemen, en het kost niets. Vergelijken:

  • "Haal jij de deadline?" – nodigt uit tot een geruststellend antwoord dat geen informatie bevat.
  • "Welk percentage van de materialen wordt intern bevestigd?" – heeft één waar antwoord, en het komt overeen met het schema of niet.

Andere vragen met dezelfde eigenschap: hoeveel stuks zijn er gesneden, hoeveel zijn er gelast, hoeveel zijn er gemonteerd, op welke datum zal het eerste artikel klaar zijn, voor welke datum is de keuring geboekt. Vage vragen krijgen vage antwoorden; specifieke vragen brengen problemen vroeg genoeg aan het licht om ze op te lossen.

Een gerelateerd signaal dat het bekijken waard is: updates die in de loop van de tijd minder specifiek worden. Een leverancier die aantallen eenheden doorgaf en nu zegt: "Alles ligt op schema", is meestal op een probleem gestuit waarvan hij probeert te herstellen voordat hij het u vertelt. Die verschuiving in taal is vaak de vroegste waarschuwing die beschikbaar is.

4. Waar waterdichte tasbestellingen daadwerkelijk wegglijden

Vertragingen in deze categorie concentreren zich op voorspelbare plaatsen, en als u ze kent, weet u wat u moet controleren:

  • Materiële gereedheid.De meest voorkomende oorzaak bij de productie in het algemeen, en hier in het bijzonder relevant: een op maat gemaakte Pantone-verfrun heeft zijn eigen doorlooptijd, en een gespecialiseerde luchtdichte ritssluiting is een onderdeel uit één bron. Bevestig dat beide in huis zijn voordat u ervan uitgaat dat de productie is gestart.
  • Late specificatiewijzigingen.Veranderingen nadat de productie is begonnen, dwingen een stop, een aanpassing of herbewerking van voltooide eenheden af. Elke revisie na de start voegt tijd toe, en daarom is het oplossen van details tijdens de bemonstering geen bureaucratie, maar planningsbescherming.
  • Gereedschappen voor nieuwe geometrieën.Een nieuwe lasvorm heeft vóór de bemonstering een eigen machinaal bewerkte matrijs nodig, zodat deze vóór de productie ligt en niet erin.
  • Vakantieperiodes.Chinees Nieuwjaar comprimeert de schema's aan beide kanten van de pauze, en de kwaliteit lijdt er vaak onder omdat fabrieken zich haasten om hun werk af te ronden voordat ze worden gesloten - en dat is precies het moment waarop inspectie door derden voordat de goederen vertrekken het meest de moeite waard is om te boeken.
  • Wachtrijpositie.Capaciteit is zelden de beperking; planning is. Door vroegtijdig een voorspelling te delen, bent u verzekerd van een plek in plaats van in de rij te staan.

5. Wat u in de bestelling moet vermelden, niet in de vervolg-e-mail

Tracking werkt beter als de voorwaarden bij aanvang zijn overeengekomen. Waarde inclusief op de inkooporder of pro forma factuur:

  • De mijlpaaldatauit deel twee, elk met een bevestigingsmethode.
  • Inspectierechten in genoemde stadia,met duidelijke acceptatiecriteria: het AQL-niveau, de defectclassificatie en het referentiemonster.
  • Betaling gekoppeld aan voortgang.De standaardstructuur is een aanbetaling van 30%, waarbij het saldo van 70% wordt vrijgegeven na een geslaagde inspectie vóór verzending, waardoor de inspectie commercieel betekenisvol blijft in plaats van adviserend.
  • Een aangegeven remedie voor te late levering,waarbij het programma datumkritisch is. Contracten op dit gebied omvatten doorgaans een bescheiden boete per week vertraging; of het de moeite waard is om te onderhandelen, hangt af van wat een late aankomst u kost.
  • Buffer.Backdate vanaf de vereiste datum van ingebruikname via productie, inspectie en zeetransport, en voeg vervolgens marge toe. Plan bij seizoensprogramma's maanden vooruit in plaats van weken.

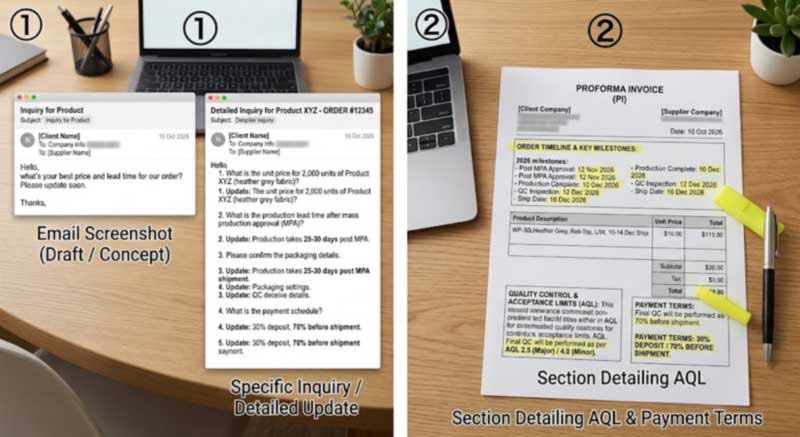

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Figuur 2: Schrijf de knooppunten in PI in plaats van halverwege de productie via e-mail op te volgen - specifieke vragen leveren specifieke antwoorden op.

6. Hoe de productie hier feitelijk verloopt

Voor context over wat er tijdens die weken gebeurt, beweegt een waterdichte tas zich door een vaste volgorde:

  1. Materiële enscenering en IQC— stofrollen gecontroleerd op consistentie, dikte en tint van de coating volgens de goedgekeurde norm; ritsen en hardware geverifieerd.
  2. Snijden— panelen gesneden volgens het goedgekeurde patroon, waarbij de maatnauwkeurigheid is ingesteld en later niet kan worden gecorrigeerd.
  3. Branding— logo's aangebracht op platte panelen terwijl deze nog toegankelijk zijn.
  4. Subassemblage en structureel naaien— zakken, harnassen en verstevigingen gebouwd en bevestigd op vlakke panelen, voordat er enige waterdichte afdichting bestaat.
  5. Hoogfrequent lassenbij 27,12 MHz, met afpeltests op monsterlassen bij het starten van de run om volledige smelting te bevestigen voordat de batch verdergaat.
  6. Koelen, trimmen, eindmontage— sluitingen, gespen, riemen en kleppen gemonteerd.
  7. Testen— onderdompelings- of regentests volgens de aangegeven classificatie van elk model, belastingwisselingen op ankers en de klantinspectieprocedure, indien gespecificeerd.
  8. Drogen, verpakken en markeren van dozenvolgens de overeengekomen specificatie.

De volledige technische volgorde wordt uiteengezet in de gids voor deproductieproces van snijden tot RF-lassen.

7. Onafhankelijke verificatie overtreft zelfgerapporteerde vooruitgang

Fabrieksupdates zijn nuttig, maar ze worden zelf gerapporteerd. Als een bestelling groot of van cruciaal belang is, wordt een claim door een onafhankelijke controle omgezet in een feit: een inspectie tijdens de productie met een voltooiingspercentage van ongeveer 20-30% brengt fundamentele problemen aan het licht terwijl de run nog kan worden gecorrigeerd, en een laatste inspectie vóór verzending verifieert de eindproducten.

Kopers kunnen op beide locaties hun eigen inspecteur of een derde partij, zoals SGS of QIMA, aanstellen. De volledige klantinspectieprocedure – uitpakken, vacuümextractie, 24 uur statische rust en bepaling van luchtlekken – kan van begin tot eind worden gevolgd. Normen en defectclassificaties worden uiteengezet in dekwaliteitscontrolenormen voor waterdichte productie, en hoe u een bezoek ter plaatse kunt regelen in de gids voorfabrieksaudits.

8. Nadat de container is vertrokken

Eén gewoonte die kopers die verbeteren onderscheidt van degenen die dezelfde problemen herhalen: een korte beoordeling na de bestelling zodra de goederen zijn verzonden. Bekijk de tijdlijn, mijlpaal voor mijlpaal, en vraag waar de problemen zich hebben voorgedaan, wat de hoofdoorzaak was, hoe effectief de oplossing was en hoe deze de volgende keer helemaal voorkomen kon worden.

Bij een herhalingsprogramma wordt dit direct meegenomen in de volgende bestelling: een onderdeel dat vertraging veroorzaakte, wordt eerder besteld, een dubbelzinnigheid in de specificaties die tot herbewerking leidde, wordt in het standaardpakket geschreven en de planning wordt aangepast om weer te geven wat er feitelijk is gebeurd in plaats van wat was gepland. Het behouden van de vijfde orde zo goed als de eerste wordt behandeld in de gids voorconsistentie opnieuw ordenen.

9. Standaardvoorwaarden

Sealock (YiFuLong Outdoor Gear Co., Ltd.) bouwt al meer dan 20 jaar waterdichte tassen en produceert voor internationale outdoormerken als OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS en West Marine.

  • MOQ:300 stuks per model |Monsters:7–15 dagen |Bulk:30-45 dagen na goedkeuring van het monster
  • Betaling:T/T 30% aanbetaling, 70% saldo tegen een geslaagde inspectie vóór verzending
  • Productie:eigen 27,12 MHz hoogfrequent lassen en industrieel naaien, aparte werkplaatsen op dezelfde productievloer
  • Faciliteiten:Dongguan, China | Ho Chi Minh-stad, Vietnam – beide afkomstig van welk model dan ook
  • Inspectie:door de koper aangestelde en externe inspecteurs die op beide locaties zijn geaccepteerd
  • Certificeringen:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCANNEN

10. Modellen geproduceerd volgens dit schema

Georganiseerd op categorie in plaats van op prioriteit:

Afbeelding Model Categorie Materiaal Beoordeling Productpagina
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Droge zak, 5–63 liter 500D PVC IPX7 Weergave
Sealock SL-C594 55L waterproof duffel SL-C594 Duffel, 55L 500D PVC IPX7 Weergave
Sealock SL-E119 IPX8 backpack SL-E119 Rugzak, 20L Kationisch TPU-composiet IPX8 Weergave
Sealock SL-C619 motorcycle luggage bag SL-C619 Motorfiets, 35 / 50L 500D PVC IPX6 Weergave
Sealock SL-K089-A frame bike bag SL-K089-A Frametas voor fietsen 600DTPU Weer-geclassificeerd Weergave
Sealock SL-E868A fishing sling bag SL-E868A Visstrop, 12L 840DTPU IPX8 Weergave

Volledige categorieën zitten hieronderwaterdichte zakken, droge rugzakken, Endroge zakken.

11. Veelgestelde vragen

Vraag: Hoe vaak moeten we tijdens de productie om updates vragen?
A: Spreek controlepunten af ​​in plaats van een frequentie. Materialen in huis, snijden begonnen, eerste artikel goedgekeurd, productie voltooid, inspectie geslaagd - vijf bevestigingen met bijgevoegde datums verslaan wekelijkse e-mails met de vraag hoe het gaat, en er komt een fout naar voren wanneer het gebeurt in plaats van aan het einde.

Vraag: Onze leverancier zegt dat alles op schema ligt, maar geeft geen details. Is dat een probleem?
A: Het is de moeite waard om te onderzoeken. Vraag om een ​​getal in plaats van om een ​​status: welk percentage materialen is bevestigd, hoeveel eenheden er zijn gesneden, op welke datum is het eerste artikel gereed. Updates die in de loop van de tijd minder specifiek worden, zijn vaak de vroegst beschikbare waarschuwing dat een planning is verschoven.

Vraag: Wat veroorzaakt meestal vertragingen bij het bestellen van een tas?
A: Materiaalbereidheid staat voorop: op maat gemaakte verfruns en gespecialiseerde ritsen hebben hun eigen doorlooptijden. Dan volgen late specificatiewijzigingen, die een stop of herbewerking afdwingen, nieuwe vormen, sluitingen tijdens de vakantie en planning in plaats van capaciteit. De meeste zijn al vroeg zichtbaar als de mijlpalen worden bevestigd.

Vraag: Kunnen we tijdens de productie inspecteren in plaats van alleen vóór verzending?
A: Ja, en het is de moeite waard bij grote of datumkritieke bestellingen. Een inspectie met een voltooiing van ongeveer 20-30% brengt fundamentele problemen aan het licht, terwijl de run nog steeds kan worden gecorrigeerd; de inspectie vóór verzending verifieert vervolgens de eindproducten. Op beide locaties worden door de koper aangestelde of externe inspecteurs geaccepteerd.

Vraag: Hoe beschermen we een datumkritieke lancering?
A: Backdate vanaf de datum waarop u het product in handen heeft via transport, inspectie en productie, voeg vervolgens een buffer toe en deel de lanceringsdatum bij navraag, zodat het schema eromheen wordt opgebouwd. Als te laat komen echte kosten met zich meebrengt, spreek dan een oplossing af in de bestelling, in plaats van te vertrouwen op goede wil achteraf.

Vraag: Beschermt de 30/70-betalingsstructuur ons?
A: Dit is het geval als het saldo gekoppeld is aan een geslaagde inspectie vóór verzending en niet aan een belofte. Die ene term geeft de inspectie commerciële kracht: geen rapport, geen saldo, goederen blijven in de fabriek totdat de herbewerking is voltooid en een vervolginspectie is geslaagd.

Bespreek uw productieschema

Stuur de gewenste datum samen met de hoeveelheid en specificatie, en wij plannen de productie- en inspectiemijlpalen op basis daarvan in plaats van een afzonderlijke doorlooptijd te vermelden.een aanvraag indienen. Sealock reageert binnen 24 uur op inkoopvragen, met productie in Dongguan, China of Ho Chi Minh City, Vietnam.

Stuur onderzoek
